いつもの仕入先で主力商品を注文できなくなったら、販売を続けるべきか迷いますよね。似た商品をすぐに見つけても、仕様や品質を確かめずに切り替えるのは心配です。この記事では、代替候補を平時から準備し、少量テストを経て切り替えを判断する手順を紹介します。
この記事では、1688などで仕入れ候補を探すEC事業者向けに、代替仕入先を事前に準備し、切替の可否を判断する方法をまとめます。単に最も安い仕入先を選ぶ比較ではなく、「現在の供給が止まった場合に何を継続し、どこで販売を止めるか」を決めるためのチェックリストです。
結論:候補探しと切替承認を分ける

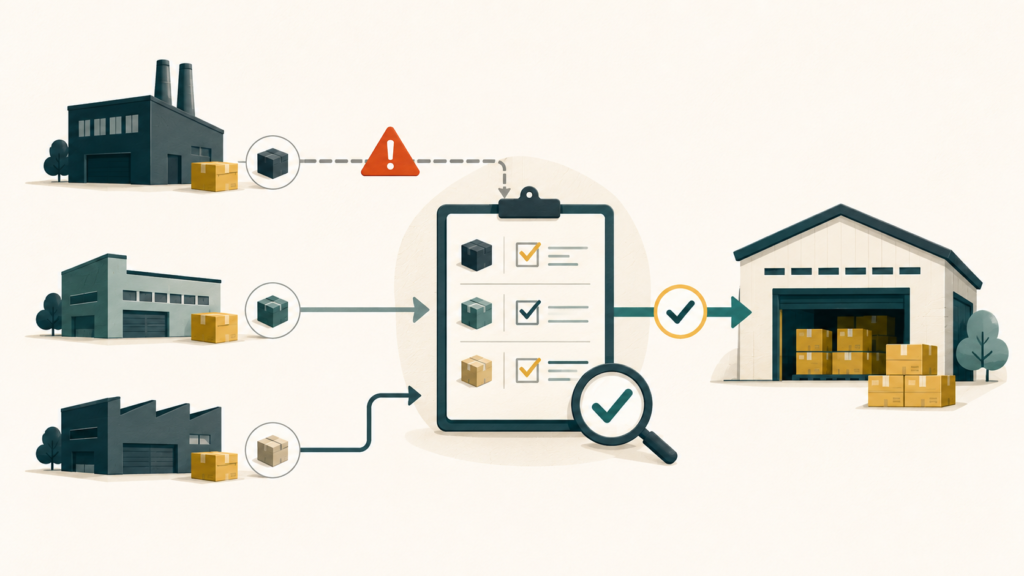

代替候補を見つけたことと、現在の商品に代えて販売できることは別です。見た目が似ていても素材、寸法、付属品、梱包、品質のばらつきが異なる場合があります。候補の検索、仕様照合、少量テスト、原価・納期の確認、切替承認という段階を分けましょう。
中小企業庁のBCP資料でも、通常の調達先が使えない場合に備えて代替調達の手段を準備する考え方が示されています。本記事の仕入れ管理表は、その考え方をEC運営へ応用した例です。代替先を持つだけで供給停止を防げる、あるいは利益が増えると保証するものではありません。中小企業庁:BCPの策定と運用(入門コース)
- 止まると影響の大きい商品から準備する
- 外観だけでなく、変えてはいけない仕様をそろえる
- 代替候補は少量テストを経て評価する
- 切り替える条件と、販売を止める条件を先に決める
- 旧商品と新商品を識別できる記録を残す
準備する商品に優先順位をつける
すべての商品で複数の仕入先を維持すると、見積もりや検品、管理の負担が増えます。まず「売上への影響」「代替の難しさ」「補充までの時間」「在庫と資金の余裕」を並べ、欠品したときの影響が大きい商品から着手します。
| 確認軸 | 優先して備えたい状態 | 最初の対応 |
|---|---|---|
| 販売への影響 | 主力商品、セット販売に不可欠な部品 | 止まった場合の販売・受注への影響を確認 |
| 仕様の独自性 | 特注サイズ、専用梱包、代替が少ない素材 | 仕様書と代替可能な範囲を整理 |
| 供給の安定性 | 欠品や納期変更の連絡が増えている | 予定と実績の差を記録し候補を探す |
| 補充時間 | 製造・国際配送・検品に時間がかかる | 発注から販売可能までを工程別に確認 |
| 資金と保管 | 最低注文数が大きく、長く在庫を持つ | 代替テストに使える予算と数量を決める |
単一仕入先であることを直ちに問題とするのではなく、停止時の影響と備えの費用を比較します。代替品を出すより、受注を一時停止する方が品質や約束を守れる商品もあります。
現在の商品仕様を基準として残す
代替先へ問い合わせる前に、現在販売している商品の基準を文章・写真・測定項目で残します。商品名や販売ページだけでは、色味、素材、厚み、付属品、個包装などの条件を十分に伝えられないことがあります。
比較表は「必須条件」「許容できる違い」「変更するなら販売ページや運用を見直す項目」に分けます。たとえば寸法を変えられるか、セット内容が一致するか、同じ梱包で配送できるかといった点です。許容差は商品の用途と品質方針に合わせて決め、確認できていない数値を推測で埋めないようにします。
仕様の整理方法は、1688AiBUYで注文前に作る商品仕様書で詳しくまとめています。安全性や輸入・販売上の必要条件も、仕入先を変更する際に引き続き満たせるか確認してください。
画像検索では候補を集め、同一性は別に確認する
1688AiBUYなどの検索機能は、似た商品を探す入口として使えます。ただし、検索結果や商品画像だけで、同じ工場・同じ素材・同じ品質だと判断しないでください。販売者が異なっても同じ供給元に依存している場合には、連絡先を増やしても供給リスクの分散にならない可能性があります。
候補を集めたら、取り扱い仕様、継続生産の見込み、最小注文条件、納期、問い合わせへの回答を記録します。分からない情報は「未確認」として残し、店舗数だけを根拠に分散できたと評価しません。検索そのものの手順は1688AiBUYの画像検索と類似商品比較をご覧ください。
価格・品質・納期を同じ条件で比較する
商品単価が安くても、最低注文数、検品、梱包、配送、販売可能になるまでの時間が変われば、代替先として採用しにくい場合があります。同じ仕様・数量・配送前提で確認し、条件がそろわない部分は差分として明記します。
| 項目 | 確認内容 | 判断時の注意 |
|---|---|---|
| 仕様・品質 | 素材、寸法、機能、付属品、検査条件 | 見た目が同じでも同一商品とは限らない |
| 供給 | 在庫、製造期間、継続供給、仕様変更の連絡 | 初回だけの在庫で判断しない |
| 注文条件 | 最小数量、数量別価格、支払い条件 | 少量見積もりと本発注の前提を分ける |
| 着地原価 | 商品代、検品、物流等を含めた販売可能単位の費用 | 見積もりと実績を分ける |
| 販売準備 | 表示、商品写真、包装、倉庫での識別 | 既存の商品情報をそのまま使えると決めつけない |
| 問題発生時 | 差異の連絡方法、必要な証拠、対応条件 | 口頭の説明だけでなく確認記録を残す |
仕入先単体の比較は1688AiBUYの仕入先を比較する方法、費用の整理は仕入れ総原価の計算方法を参照してください。本記事では、その評価を「いつ代替へ切り替えるか」という運用ルールにつなげます。
少量テストで代替可能な範囲を決める
サンプルや少量注文を受け取ったら、仕様書と現物を照合し、検品、梱包、保管、出荷、購入者への説明まで確認します。現在の商品と混ぜずに識別し、どの候補の、どの注文条件を確認したかを追える状態にします。
- テスト前に、合格・保留・不採用の条件を決める
- 注文時の仕様と到着した現物を照合する
- 販売可能数量、追加作業、実績原価、納期差を記録する
- 既存商品として扱えるか、別商品として準備すべきかを確認する
- 採用可能な範囲と未確認事項を承認者へ渡す
一度の少量テストで、次回以降も品質が一定だと保証できるわけではありません。再発注時にも仕様・価格・納期を照合し、条件が変わっていれば再評価します。テスト後の判断軸は少量テスト後の本発注判断と合わせて使えます。
切替・保留・販売停止の条件を決める
発動条件がないと、欠品が確実になってから急いで探す運用へ戻りがちです。残在庫と販売見込み、補充までの時間を見ながら、候補確認を始める時点、テストを行う時点、切替承認を求める時点を決めます。
例えば「通常の補充予定では販売可能在庫が間に合わない」「廃番の連絡を受けた」「価格変更で社内の採算基準を満たさなくなった」などは再評価のきっかけです。ただし、具体的な日数や金額は各社の在庫・納期・資金の条件から設定し、一律の正解として扱いません。
| 判断 | 条件の例 | 次の動き |
|---|---|---|
| 代替へ切替 | 必須仕様、テスト、納期、原価、販売準備を確認済み | 承認後に数量・対象・切替日を記録 |
| 条件付きで準備 | 追加確認や別商品としての販売準備が必要 | 確認担当と期限を決め、未承認の販売をしない |
| 見送り・販売停止 | 安全性、仕様、供給見込みなどの重要条件が未確認 | 受注・表示・購入者対応を整理 |
切替時は在庫と商品情報を同時に見直す
仕入先を変更した商品を、倉庫で従来品と区別できない状態にしないでください。ロットや入荷記録を残し、仕様に違いがある場合は商品コード、商品ページ、画像、同梱物、検品条件の扱いを関係者で確認します。
「同じ販売ページで扱う」「新しい商品として登録する」といった判断は、現物と説明の一致、販売先のルール、社内管理の条件に合わせて行います。ECや在庫連携ツールの登録変更だけで、商品同一性や安全性の確認が済むわけではありません。
クロスマ等で複数モールの運用をまとめている場合も、商品・在庫の変更範囲と各販売先への影響を別々に確認します。仕入先評価や切替承認を自動で代行する仕組みとして扱わず、承認済みの運用をシステムへ反映する順番にします。
管理表には状態・根拠・見直し日を残す
候補の一覧だけでは、いざ必要になったときに採用できるか分かりません。「未照会」「回答確認中」「テスト中」「採用候補」「保留」「不採用」などを区別し、判断の根拠と最終確認日を記録します。現行先・候補先の機密情報は、閲覧権限を絞った社内管理表で扱います。
- 対象商品と、供給停止時に困る業務
- 必須仕様と変更できる範囲
- 候補ごとの確認状態・証拠の保管先
- 見積もり条件、テスト結果、未確認項目
- 切替条件、承認者、担当者、見直し日
- 切替後の入荷・品質・販売後対応の記録
一人運営では主力商品から絞り、発注前に一覧を更新します。仕入れと販売の担当が別なら、仕様変更と商品ページ変更の連絡経路を決めます。倉庫へ委託している場合は、識別・検品・出荷に必要な情報を切替前に共有します。冒頭で紹介した中小企業庁のBCP資料も、備えを点検する参考になります。
まとめ
中国仕入れの代替先は、欠品や廃番が起きる前に、影響の大きい商品から準備します。候補探し、仕様照合、少量テスト、原価・納期、切替承認を分けることで、「見つかったからすぐ切り替える」という判断を避けられます。条件を満たせない場合には販売停止も選択肢に入れ、顧客への説明と現物が一致する運用を優先しましょう。
1688AiBUYを含めた仕入れ後のEC運用や商品・在庫管理を整理したい方は、MO-LIBのクロスマ導入支援をご確認ください。支援の対象と範囲は案内ページでご確認いただけます。
確認日:2026年9月3日。本記事は代替調達の管理方法を一般化したもので、特定仕入先の品質・供給・採算や、1688AiBUYの未確認機能を保証するものではありません。
